Pambuka:Ingkonstruksi struktur baja, "Majelis lemah + heavy-crane integral hoisting" (ngrakit struktur rampung ing lemah lan ngangkat menyang posisi minangka unit siji nggunakake crane abot) iku salah siji sing paling biaya-efektif, aman, lan cara construction kontrol kualitas kasedhiya saiki.
Dibandhingake karo "assembly longgar dhuwur" (ngrakit komponen Piece dening Piece dhuwur ing udhara), cara iki Ngartekno nyuda karya mbebayani ing dhuwur, lowers tingkat cacat welding, lan èfèktif ngontrol deformasi struktural. Nanging, mbutuhake persiapan situs lemah sing ketat, persiyapan jig perakitan kanthi tliti dhuwur, petungan teknik angkat sing ketat, lan tandha lan prentah ing situs sing sampurna.
Ing ngisor iki minangka pandhuan teknis lengkap lan standar kanggostruktur baja on-siteperakitan lan integral hoisting-kabentuk karo workflows cetha lan praktis, syarat technical suta kanggo referensi gampang.
Logika Alur Kerja Konstruksi: Prefabrikasi pabrik komponen baja ing bagean → Déwan lemah ing situs ing jig → Koreksi welding, inspeksi las (NDT) & tutul cat → Hosting integral siji-potong menyang posisi → Fixing lan alignment struktural.
• Ground-Based Work Saindhenging: Operasi utami dileksanakake ing lemah, drastis nyuda resiko tiba lan bebaya dhuwur.
• Kualitas sing Bisa Dikontrol: Majelis, welding, lan alignment ditindakake ing lingkungan lemah sing stabil lan bisa diakses, njamin presisi sing unggul lan kualitas mbangun.
• Efisiensi Konstruksi Dhuwur: Welding lan bolting ing dhuwur diminimalisir, kanthi nyata nyepetake kemajuan konstruksi.
• Area Majelis Gedhe Dibutuhake: Mbutuhake area lemah sing wiyar, rata, lan kompak kanggo perakitan ing lokasi.
• Peralatan Berat & Pemeriksaa Ketat: Mbutuhake crane ngangkat tonase dhuwur lan petungan teknik sing ketat kanggo kondisi ngangkat lan kapasitas beban lemah.
Konstruksi struktur baja open-site, kayata rangka baja bentang gedhe, modul baja gendheng, pigura baja multi-span, lan rakitan girder crane tugas abot.
Alur Proses Standar: Persiapan Konstruksi → Leveling & Compaction Situs → Persiyapan & Penerimaan Jig Majelis → Penerimaan & Inspeksi Ulang Komponen → Rakitan Ground → Pekerjaan Welding → Uji Las (NDT) & Tutul Cat Anti-Korosi → Ngangkat Lug & Rigging Setup → Trial Fifting Posilt Holding & Rigging → Trial Lift Posi Fixing Sementara → Mriksa maneh Sumbu Grid & Elevasi → Sambungan & Pengikat Permanen → Rigging Removal → Project Acceptance → Assembly Jig Dismantling
Yen persiapan awal ora cukup, masalah kayata deformasi struktural, overturning, utawa kesalahan dimensi bisa gampang kedadeyan sajrone perakitan lan ngangkat. Fokus ing 4 tugas inti iki:
• Rencana dhisik: Siapke skema angkat khusus. Kanggo operasi beresiko dhuwur, super-kritis, review pakar lan persetujuan resmi wajib. Petungan rekayasa rinci lengkap kanggo kondisi operasi crane, stres anggota, kapasitas bantalan lemah, lan beban titik angkat.
• Verifikasi Materi & Dokumen: Priksa sertifikat kesesuaian pabrik, laporan uji pabrik (MTR), rekaman pengujian non-destruktif pabrik (NDT), lan lembar verifikasi dimensi. Nyegah kanthi ketat komponen sing ora cocog kanggo mlebu ing situs kerja.
• Perencanaan Tata Letak Situs: Temtokake zona kapisah kanthi jelas kanggo panyimpenan komponen, kerja perakitan lemah, lan posisi crane travel/outrigger. Kanggo pondasi lemah sing alus, gali lan ganti nganggo backfill padhet, kompak, lan paving / harden lemah sadurunge.
• Pesan Keamanan Personil: Tukang las, operator crane, signaler, lan rigger kudu duwe sertifikat kualifikasi sing sah. Nindakake briefing safety lan teknis kanggo kabeh buruh, njlentrehake tanggung jawab individu lan larangan safety.
Jig perakitan (bingkai dhukungan lemah) penting kanggo presisi perakitan. Déwan kasual utawa substandard, kerangka makeshift dilarang banget!
• Gunakake Baja Struktural Standar: Nggawe jig nggunakake bagean baja standar nasional kanggo njamin kaku lan stabilitas sing nyukupi, nyegah pemukiman lemah, defleksi struktur, utawa goyang sawise dimuat.
• Setelan lan Posisi sing Tepat: Nyetel garis pandhuan kanthi akurat; ngontrol sumbu kothak, elevasi, lan levelness. Kanggo komponen gedhe-span, mbangun ing pra-camber (kurva munggah disengojo) miturut specifications desain kanggo counteract sagging mangsa ing beban layanan.
• Pemeriksaan khusus & Sign-off: Pemriksaan khusus kudu ditindakake sawise persiyapan jig rampung. Rekam lan arsip kabeh pangukuran dimensi, elevasi, lan flatness. Jig mung bisa digunakake sawise sign-off resmi
Déwan lemah minangka proses utama kanggo ngontrol kualitas struktural sakabèhé. Kontrol sing tepat penting:
• Inspeksi Komponen Inbound: Priksa saben komponen nalika tekan kanggo katon, deformasi pengiriman, lapisan protèktif, lan alignment bolongan bolt. Lurus lan mbenerake deformasi cilik sadurunge dipasang.
• Jig Positioning & Adjustment: Sawise nglenggahake komponen menyang jig, gunakake jack hydraulic lan kabel lanang kanggo nyetel lan ngontrol span, garis sumbu, elevasi, celah oyod (jurang pas gabungan), lan keselarasan vertikal.

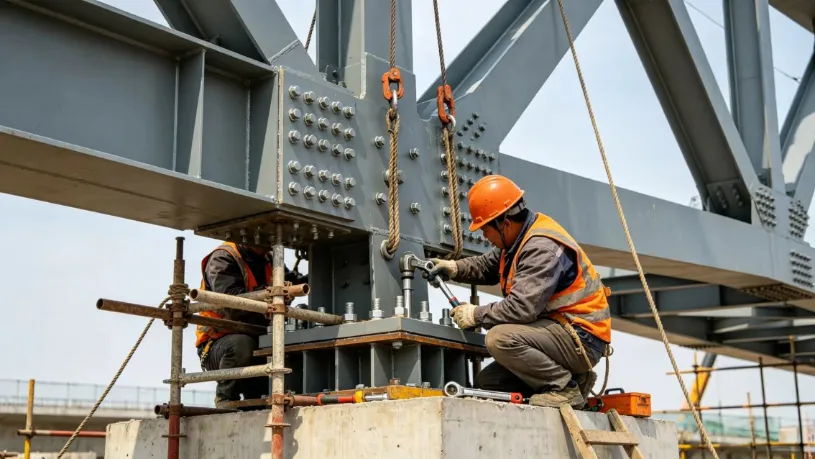

• Tack Welding dening Welders Certified: Welders Certified kudu nindakake tack welding (las nyekel sementara). Dawane las tack lan ukuran sikil fillet kudu memenuhi standar teknis, nyegah porositas, retak, lan cacat las liyane.
• Welding Symmetrical & Relief Stress: Welding formal kudu strictly manut prinsip "simetris welding" lan "back-step welding" (welding ing bagean bolak-balik cendhak) kanggo roto-roto ngeculake stres termal lan nyilikake warping. Kanggo piring baja kandel, strictly ngleksanakake preheating lan interpass kontrol suhu.
• Verifikasi Pasca Majelis: Sawise perakitan rampung, ukur maneh dimensi sakabèhé, nilai camber, lan straightness lateral kanggo njamin kepatuhan lengkap karo kode teknik lan gambar desain.
• Non-Destructive Testing (NDT): Nindakake Ultrasonic Testing (UT) utawa Radiographic Testing (RT) saben spesifikasi desain. Sembarang weld sing ora cocog kudu dicopot, dilas maneh, lan dites maneh nganti 100% qualified.
• Weld Cleaning & Repainting: Tlatah sambungan las Gamelan, mbusak teyeng, slag, lan spatter, lan sakcepete aplikasi anti-korosi primer lan topcoat kanggo mesthekake sistem lapisan protèktif terus lan utuh.
• Perlindhungan lumahing: Nglindhungi lumahing kontak gesekan bolt dhuwur-kekuatan, bolongan bolt, lan lapisan cat rampung saka spatter las, kontaminasi pelumas/lenga, lan goresan mekanis.
Aturan Safety Lifting Inti: Aja ngganti titik angkat tanpa wewenang, aja nyampur rigging sing ora cocog, lan aja tundhuk komponen menyang pasukan sing ora cocog.
• Gunakake Lugs Angkat sing Dirancang: Tansah gunakake lug angkat sing dirancang sadurunge, sing dirancang dening pabrik (mata pad). Welding ing situs utawa pengeboran bolongan sing ora disetujoni kanggo titik ngangkat makeshift dilarang banget. Kabeh welds lug angkat kudu ngalami inspeksi 100% NDT.
• Perhitungan Kapasitas Rigging: Pilih tali kawat baja, belenggu, lan sling angkat kanthi ketat adhedhasar beban sing diwilang, nggabungake faktor safety beban dinamis. Overloading dilarang banget.
• Pelindung Pojok: Pasang pelindung pojok (pelembut/pelindung pinggir) ing kabeh pojok lan pojok sing cetha saka anggota baja kanggo nyegah tali kawat dipotong utawa rusak.
• Temporer Reinforcement: Tambah struts bracing sementara/anggota kanggo struktur ramping utawa bagean tembok tipis (kayata trusses dawa) kanggo nyegah twisting, buckling, utawa deformasi lokal nalika angkat.
Lift uji coba minangka penghalang pertahanan pungkasan nglawan kacilakan angkat.

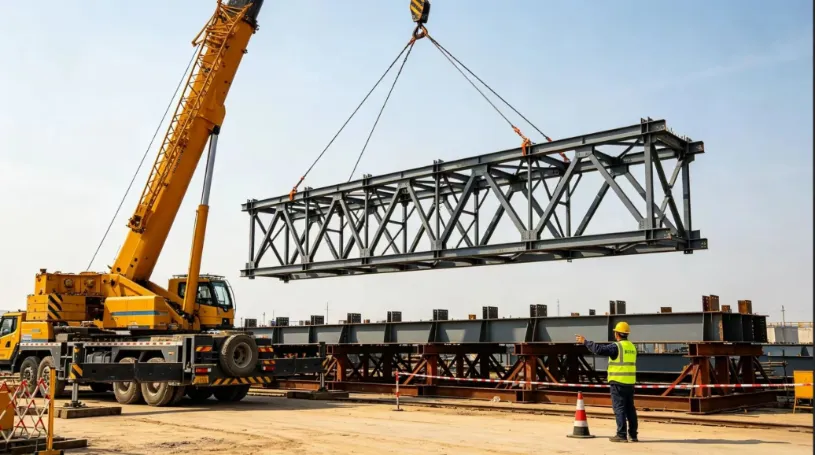

• Angkat lan Arah: Angkat kanthi lancar komponen 200–300 mm saka jig perakitan, lan tahan ing udhara suwene 5 nganti 10 menit.
• Pemeriksaan Komprehensif: Priksa kanthi sak tenane: kondisi muat ing titik angkat, deformasi rigging, defleksi anggota sakabèhé lan lokal, stabilitas crane, pemukiman lemah ing ngisor outriggers, lan gangguan utawa snagging ing jig.
• Langsung Mudhunake Abnormalitas: Yen ana swara sing ora biasa, distorsi struktural, utawa pemukiman lemah sing gedhe banget, langsung mudhunake komponen kasebut menyang jig. Pengangkatan formal mung bisa ditindakake sawise tumindak koreksi disetujoni.
• Sinyal Wong Tunggal Digabungake: Operasi kudu diarahake dening komandan sinyal sing ditunjuk kanthi nggunakake sinyal tangan lan printah swara standar. Sinyal akeh wong lan operasi kacau dilarang banget.
• Gerakan Crane Smooth: Angkat, slewing (swinging), lan luffing (boom dericking) kudu tetep lancar lan alon. Aja mandheg mandheg, belokan sing cetha, utawa beban kejut. Awak lemah kudu nggunakake garis tag (tali panuntun) kanggo nyetabilake orientasi komponen lan nyegah tabrakan karo struktur sing ana.
• Posisi & Dhukungan Sementara Langsung: Sawise dilenggahake ing penyangga permanen, pas sumbu kothak, elevasi, lan plumbing vertikal. Langsung nginstal struts support sauntara lan ngencengi kabel lanang.
• Core Safety Red Line: Aja ngeculake pancing crane ngantistruktur bajambentuk sistem struktur sing stabil lan mandiri.
• Kekuwatan Dhuwur Bolting Pisanan: Prioritasake dhuwur-kekuatan bolt fastening. Tindakake kanthi ketat urutan pengetatan rong tahap: "Pengencangan Awal → Pengetatan Torsi Akhir". Tandhani saben bolt kanthi cetha sawise ngencengi pungkasan kanggo nyegah bolt sing ora kejawab, longgar, utawa over-torqued.
• On-Site Splice Welding: Nindakake butt lan splice welds ing situs ing lapisan multi-pass, lan nindakake testing non-destruktif (NDT) sakcepete sawise rampung.
• Pengukuran Ulang Struktural Sakabèhé: Ukur ulang kabèh ukuran, elevasi, lan nilai defleksi sakabèhé. Sawise disertifikasi minangka tundhuk, bongkar piranti angkat kanthi aman, penyangga sementara, lan jig perakitan lemah.
• Ndandani Lapisan & Penyerahan: Tutul kabeh lapisan anti-karat lan tahan geni sing rusak ing wilayah sing kena kanggo ngrampungake instalasi rampung.
• Solid Jig Foundation: Lemah ing sangisore jig perakitan kudu padhet, kompak, lan rata. Pakaryan perakitan dilarang banget ing lemah sing alus utawa lemah sing kebak banyu sajrone cuaca udan kanggo nyegah pemukiman sing ora rata.
• Kontrol Pra-camber Ketat: Nyetel pre-camber kanthi akurat (kurva munggah sing disengaja) kanggo anggota rentang gedhe miturut nilai desain. Priksa kaping pindho pangukuran sadurunge lan sawise perakitan kanggo nyegah mudhun mudhun sawise degdegan.
• Watesan Welding Cuaca Parah: Langsung mandek welding open-air nalika angin kenceng, udan, salju, utawa suhu beku. Priksa manawa permukaan baja sing lembab wis garing kanthi obor pemanasan sadurunge nerusake welding.
• Lindungi Permukaan Gesekan Bolt Kekuwatan Dhuwur: Lindungi kanthi ketat permukaan gesekan kontak bolt. Grinding, kontaminasi lenga, utawa las spatter Burns strictly dilarang, mesthekake koefisien slip meets standar engineering.
• Larangan Cuaca: Ngangkat dilarang banget nalika angin kenceng saka Force 6 lan ndhuwur (kacepetan angin ≥ 10,8 m/s), pedhut kandhel, udan deres, utawa nalika cahya wengi ora cukup.
• Dhukungan Outrigger Crane: Outrigger crane kudu didhukung kanthi lengkap dening piring distribusi beban baja sing kandel ing lemah sing padhet lan diverifikasi kanggo nyegah crane tipping utawa outrigger punch-through.
• Zona Pengecualian Keamanan Kaku: Nggawe penghalang kaku lan zona pengecualian sing cetha ing radius kerja crane. Personil sing ora sah dilarang mlebu, ngliwati, utawa tetep ing wilayah kasebut.
• Pre-Shift Rigging Inspection: Priksa kabeh peralatan angkat, hardware rigging, lan tali kawat sadurunge saben shift kerja. Ganti langsung yen untaian kabel sing rusak, nyandhang gedhe banget, utawa kinks / deformasi ngluwihi watesan sing diidini.
• Ewah-ewahan bentuk Komponen sing Kakehan: Kamber desain sing wis disetel, tambahake struts penguat sementara, tindakake urutan welding simetris, lan nindakake mriksa beban kondisi ngangkat lengkap.
• Lifting Lug Tear-out Failure: Nindakake desain struktur khusus kanggo ngangkat lugs, mesthekake las penetrasi lengkap kanthi inspeksi NDT 100%, lan nglarang banget titik angkat darurat sing ora disetujoni.
• Pemukiman Ground Crane utawa Tipping: Verifikasi lan harden lemah luwih dhisik, nyelehake piring baja abot ing ngisor outriggers, lan ngawasi pemukiman lemah sajrone uji coba.
• Ketidakstabilan Struktural sawise Penempatan: Instal kabel lanang lan struts dhukungan sementara, kanthi ketat ngetrapake prinsip: "Aja ngeculake pancing crane sadurunge struktur diamanake."
• Baut Kekuwatan Dhuwur Substandard: Nglindhungi permukaan kontak gesekan kanthi ketat, gunakake prosedur pengetatan torsi standar, lan mriksa lan menehi tandha werna saben bolt individu sawise rampung.
Logika manajemen inti sakaperakitan struktur baja ing situslan hoisting integral bisa rangkuman minangka: Déwan lemah tliti, kontrol jig kaku, pitungan hoisting kaku, ngangkat Gamelan lan anteng, lan tau ngeculake pancing sadurunge aman.
Kanthi ketat ngatur papat pilar kritis-kualitas jig, deformasi welding, kahanan beban angkat, lan stabilitas struktural sementara-cacat konstruksi sing paling umum lan kacilakan safety bisa dicegah, nyedhiyakake solusi sing aman, dipercaya, lan efisien kanggo rekayasa struktur baja gedhe.
